Denna artikel beskriver hur du arbetar med fliken Tidsplan arbetsorder i modulen Planering i Next Project. Du får lära dig hur du skapar ett Gantt-schema med aktiviteter kopplade till dina arbetsordrar, hur du sätter beroenden mellan aktiviteter samt hur du visualiserar upparbetade timmar i förhållande till kalkylerad tid.
Den här artikeln beskriver hur du jobbar med fliken Tidsplan arbetsorder under modulen Planering.
Skapa tidsplan
I fliken Tidsplan arbetsorder kan du jobba med en enkel tidsplan för ditt projekt. Följ stegen nedan för att skapa en ny tidsplan:
-
Börja med att skapa ett projekt med arbetsordrar där du anger Uppdrag start datum och Uppdrag avslutat datum i modulen Arbetsorder.

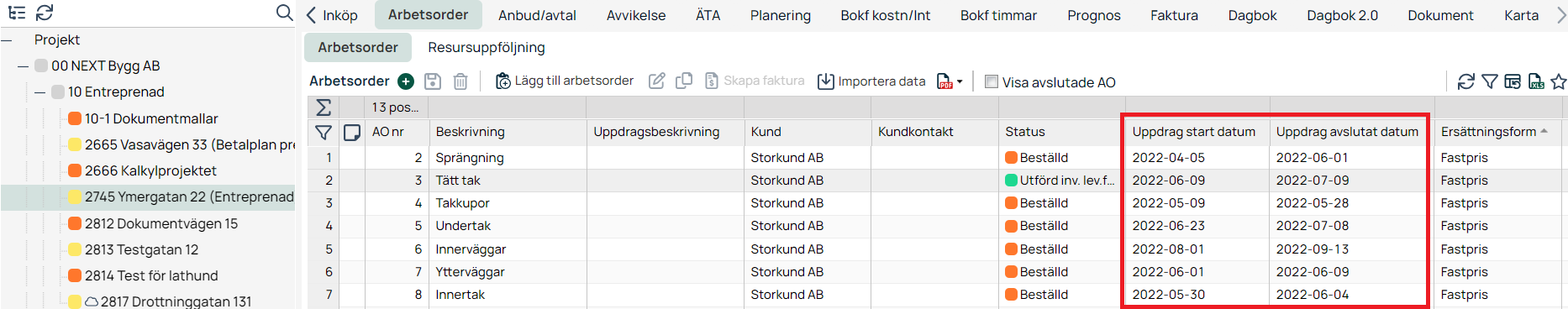

Fliken Arbetsorder — notera de markerade kolumnerna för uppdragets start- och avslutat datum.
-
Gå till modulen Planering och välj fliken Tidsplan arbetsorder. Klicka sedan på knappen Skapa Gantt-aktivitet.

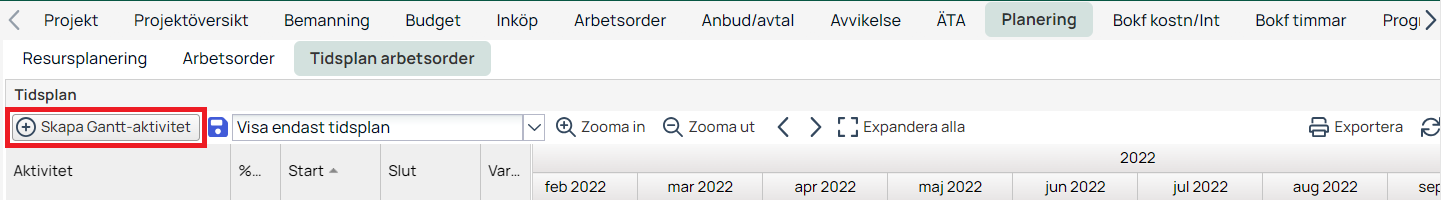

Fliken Tidsplan arbetsorder visar Gantt-vy; notera knappen Skapa Gantt-aktivitet.
-

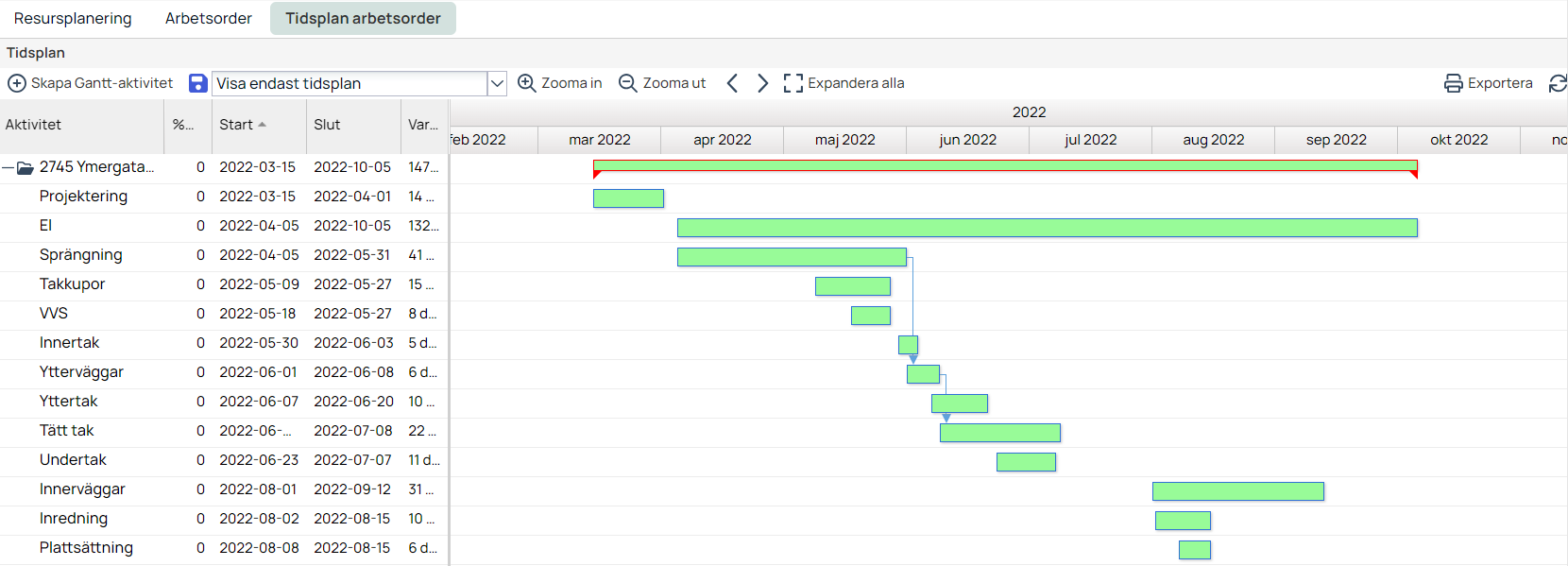

Nu visas en planeringsvy med aktiviteter från dina upplagda arbetsordrar, med de datum du angett i modulen Arbetsorder.
Fliken Tidsplan arbetsorder visar Gantt-schema med kopplade aktiviteter och datum.
-
Härifrån kan du flytta aktiviteter genom att klicka på en planeringspost och sedan dra och släppa den dit du vill ha den. Datumet uppdateras automatiskt även i modulen Arbetsorder.
Skapa beroende mellan aktiviteter
Det går också bra att sätta beroenden mellan aktiviteter. Följ stegen nedan:
-
Hovra över en planeringspost och klicka på den vita pricken i någon av ändarna.
Scrollbar-komponent — notera handtagens placering i ändarna.
-
Dra sedan till den vita pricken på den planeringspost som du vill skapa ett beroende till.

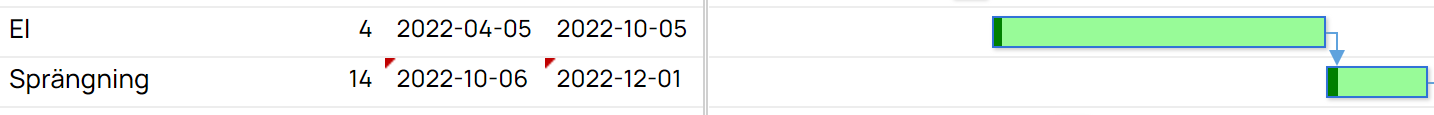

Projektplanering — popup visar beroende mellan aktiviteter i Gantt-vyn.
-
Planeringsposten flyttas så att slut- och startdatumet på aktiviteterna matchas. Du kan fortfarande flytta aktiviteterna och ändra datum manuellt.

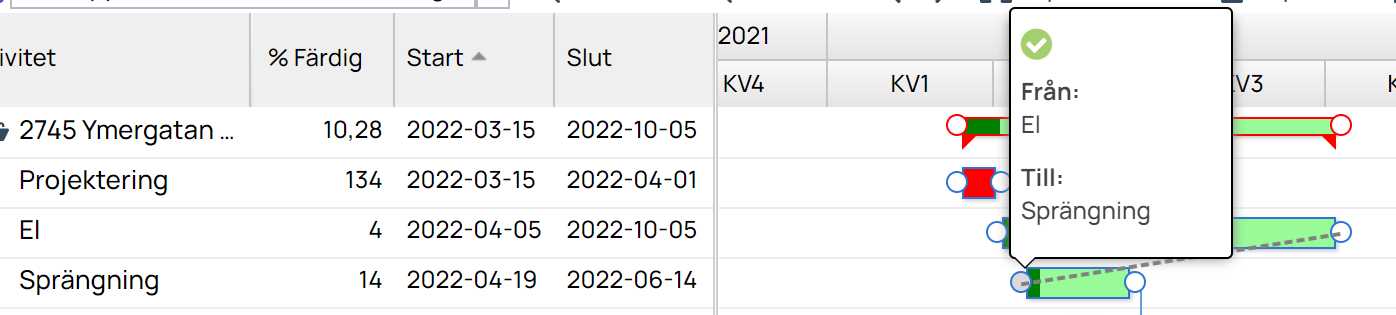

Projektplanering — notera beroendepil mellan aktiviteter i tidslinjen.
Visa upparbetade timmar
I Tidsplan arbetsorder kan du enkelt se hur mycket av den kalkylerade tiden som lagts på aktiviteterna. Följ stegen nedan för att komma igång:
-
Börja med att lägga in kalkylerade timmar på arbetsordrarna. Det gör du i modulen Arbetsorder under fliken Orderrader.

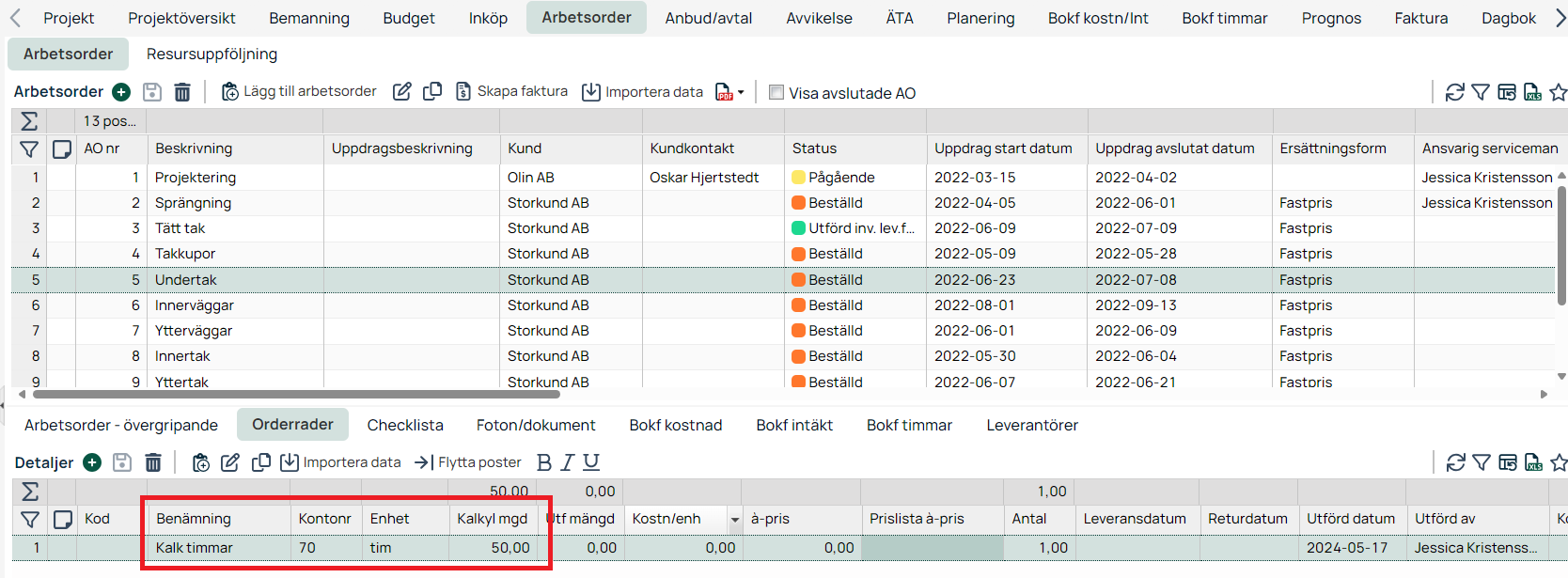

Fliken Orderrader visar detaljer; notera markerade kolumner Benämning, Kontonr, Enhet och Kalkyl mgd.
-
Gå till modulen Planering, välj fliken Tidsplan arbetsorder och klicka i Visa upparbetade timmar mot budget.

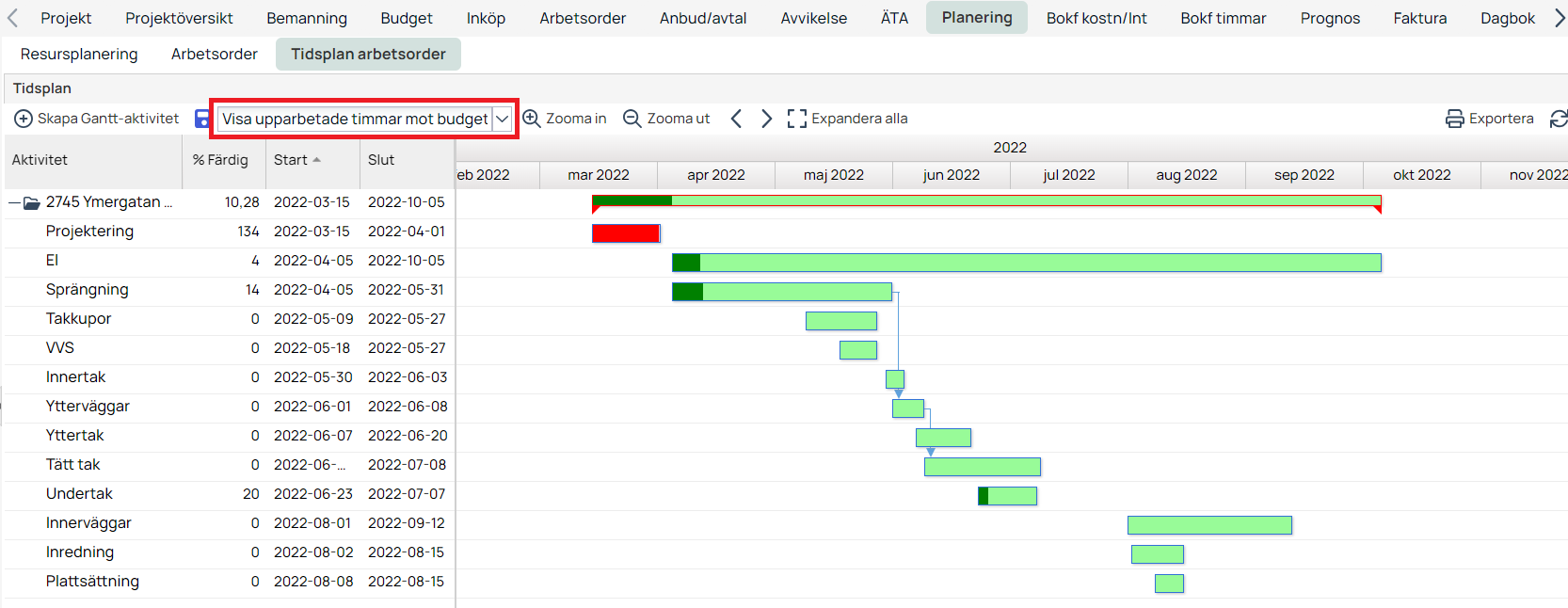

Tidsplan arbetsorder med Gantt-vy; notera visningsläget 'Visa upparbetade timmar mot budget'.
-
På planeringsposterna visas det nu i mörkgrönt hur mycket tid som lagts på arbetsordern i förhållande till det kalkylerade. Hovrar eller klickar du på en post kan du se hur många procent av de kalkylerade timmarna som lagts ner.

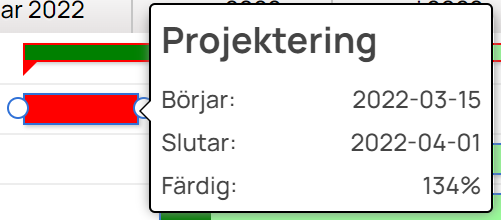

Projektplanering — tooltip visar uppgiftens start, slut och färdighetsstatus.
-
Om det lagts ner fler timmar på en arbetsorder än vad som kalkylerats markeras den arbetsordern i rött.

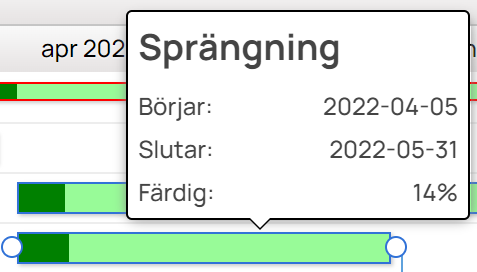

Gantt-diagram tooltip — notera att färdighetsprocent kan överstiga 100%
-
Planeringsposter som är helt ljusgröna har antingen inga rapporterade timmar eller inga kalkylerade timmar registrerade i modulen Arbetsorder.

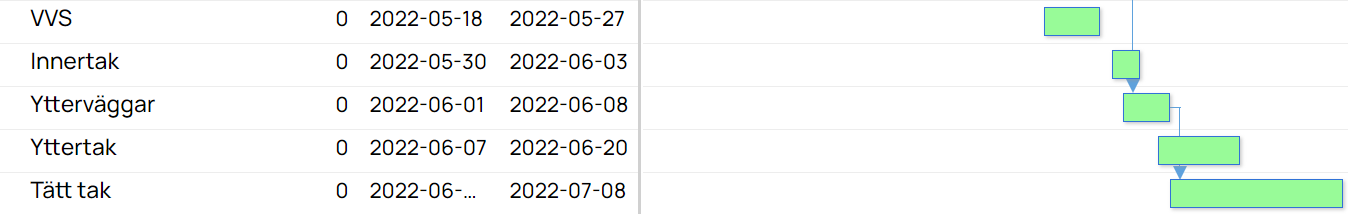

Projektplanering — kontrollera att aktiviteternas tidslinjer och beroenden är korrekta.
