Denna artikel beskriver hur du arbetar med projektprognoser i Next Project med aktivitetsbaserad prognos. Artikeln går igenom verktygsfältets funktioner för att skapa, spara, uppdatera och skriva ut prognoser, samt förklarar innebörden av samtliga kolumner i prognosvyn, inklusive bokförda kostnader, intäkter, slutföringsprognoser (SLP) och successiv vinstavräkning (SVA).
I Next Project hanterar du enkelt dina projektprognoser. Du kan skapa hur många prognoser du vill och följa förändringar och utveckling löpande över tid.
Forecast-sidan — notera flikarna Costs/Revenues och varningsikoner på kontorader.
Verktygsfält

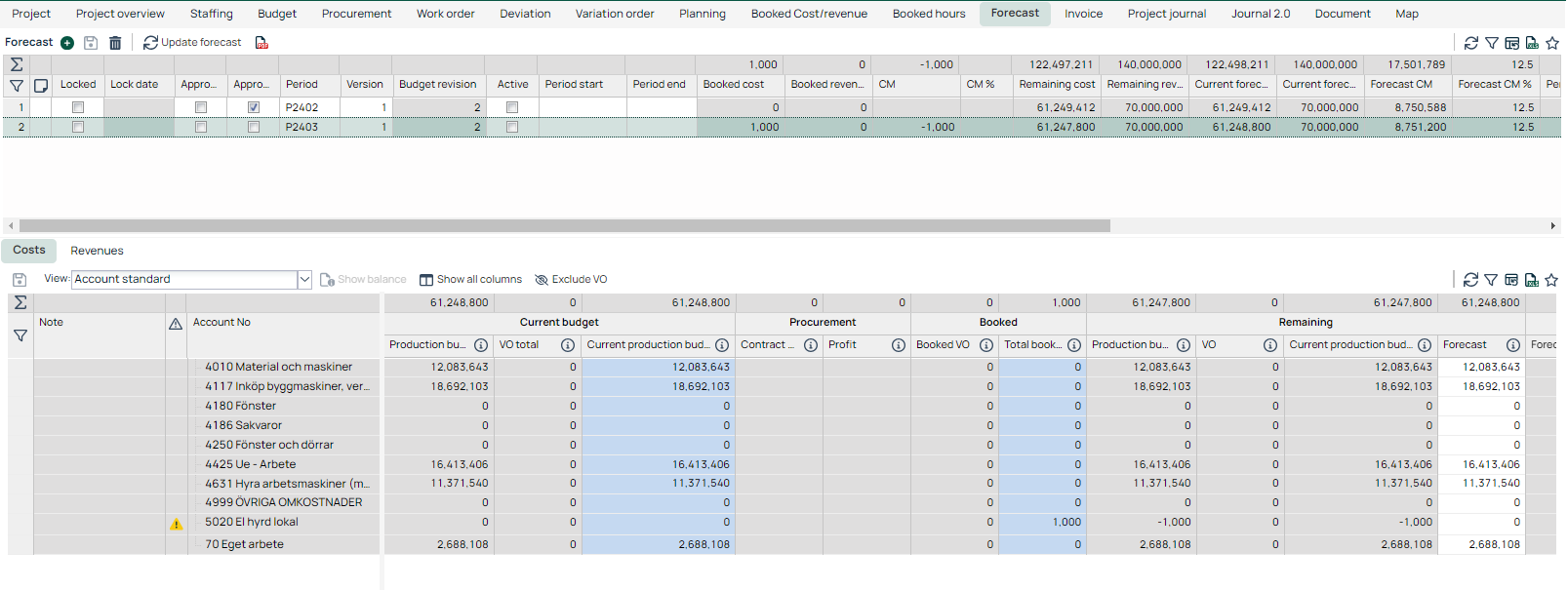

Prognosvy — notera knappen 'Uppdatera prognos' i verktygsfältet.
I verktygsfältet på prognosfliken hittar du följande knappar:
+ |
Skapa ny prognos |
Spara |
Spara prognos |
Ta bort |
Ta bort prognos — endast olåsta prognoser kan tas bort |
Uppdatera Prognos |
Läser av alla kostnader och intäkter för den valda perioden och uppdaterar prognosen med eventuella förändringar. |
Skriv ut |
Skriv ut prognosen som PDF |
Prognosen innehåller mycket information. Nedan hittar du en sammanfattning av alla kolumner och vad de betyder. Vi börjar med de övre kolumnerna som visas på prognosraden.

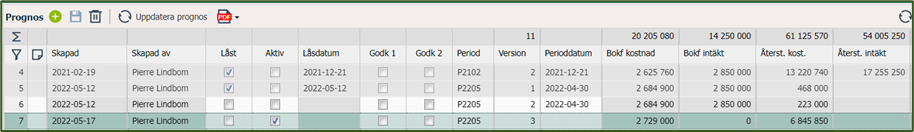

Forecast-vyn — notera kolumnerna för aktuell prognos kontra föregående prognos.
Kolumner
Notering |
Gör en kommentar på prognosen |
Skapad |
Datum när prognosen skapades |
Skapad av |
Vem som skapade prognosen |
Ändrad |
Datum då prognosen senast ändrades |
Modifierad av |
Personen som senast ändrat prognosen |
Låst |
En låst prognos kan inte ändras |
Aktiv |
En aktiv prognos är den som används för övervakning. Den fungerar som grund för Intäktsredovisning (SVA) och är prognosen som visas på projektkortet och i projektöversikten i Next Project. |
Lås datum |
Datumet då prognosen låstes |
godk 1 |
Godkänd av |
godk 2 |
Godkänd av |
Period |
Benämning av prognosens period |
Version |
Prognosversionen — flera versioner kan finnas för samma period |
Budgetrevision |
Visar vilken budgetrevision prognosen är skapad på. Skapas alltid på den senaste budgetrevisionen. |
Periodstart |
Det datum som prognosen inkluderar kostnader och intäkter från |
Period slut |
Det datum som prognosen inkluderar kostnader och intäkter till |
Bokförda kostnader |
Totala bokförda kostnader i prognosen fram till perioddatum |
Bokförda intäkter |
Totala bokförda intäkter i prognosen fram till periodens datum |
Återstående kostnad |
Budgeterad kostnad minus bokad kostnad för perioden |
Återstående intäkter |
Budgeterade intäkter minus bokförda intäkter för perioden |
SLP kostnad |
Prognos slutföringskostnad totalt enligt den avstämda prognosen |
SLP Intäkter |
Prognos slutförande intäkt totalt enligt den avstämda prognosen |
SLP TB |
Täckningsbidrag baserat på SLP kostnad och intäkter |
SLP TG% |
Bidragsmarginal i procent baserad på SLP kostnad och intäkter. Ligger till grund för SVA-beräkningen i Next Project. |
SVA |
Successivt Vinstavräkning. Grund för redovisningen av SVA. Beräknat som (Bokförd kostnad i perioden / (1-TG SLP%)) - Bokförd intäkt. |
Tidigare SLP kostnad |
Tidigare prognos bedömda totalkostnader |
Tidigare SLP intäkt |
Tidigare prognos totala bedömda intäkter |
Tidigare SLP-Täckningsbidrag |
Tidigare prognos täckningsbidrag |
Föregående SLP TG% |
Tidigare prognos täckningsbidragsprocent |
Tidigare SVA |
Tidigare prognos SVA |
Kommentar |
Möjlighet att skriva en kommentar till prognosen |
Prognosvyer
När du skapar en prognos är standardvyn kontostandard.
Du kan ändra vyn när som helst. Tillgängliga val är alla kombinationer av konto, aktivitet och plats. Även om vyn kan ändras när som helst rekommenderas det starkt att du endast gör justeringar i en av dessa vyer per prognos.

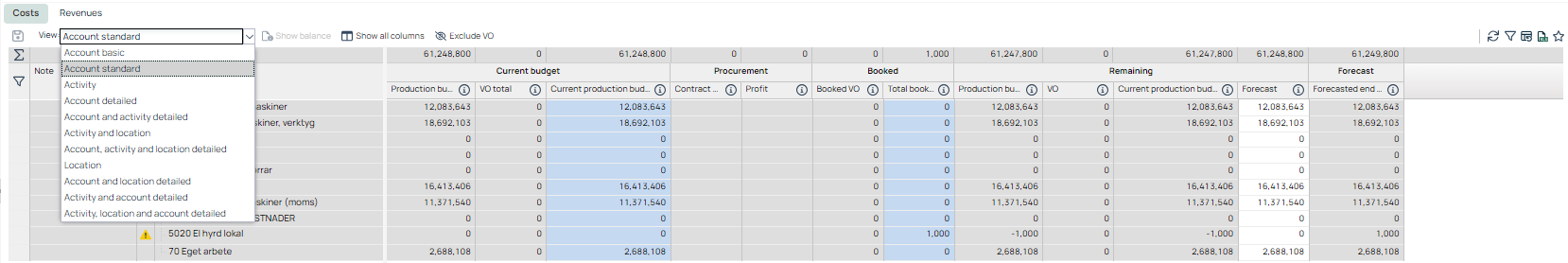

Fliken Costs — välj visningsvy via rullgardinsmenyn för att anpassa kolumnvisning.
Kostnad och intäkter
När du har skapat en budget enligt beskrivningen i "budget-med-aktivitet-och-lage-i-next-project-nya-budget" kan du skapa en prognos. I Next Project rekommenderar vi att du börjar ditt prognosarbete med att skapa en initial prognos — en så kallad "baseline"-prognos. Den här prognosen ska inte innehålla några bokade kostnader, utan är en "tom" prognos som stämmer överens med din budget i projektet. Anledningen till att skapa en baslinjeprognos är att du ska kunna följa prognosens utveckling från dag ett i projektet.
Prognosen ger dig möjlighet att:
Övervaka ett projekts ekonomi över tid
Analysera konton i en budget
Hantera ÄTA (tilläggsarbete)
Hantera olika former av kostnadsjusteringar
Göra slutliga kostnadsjusteringar
Ge underlag för SVA (Successiv vinstavräkning)
Skapa en prognos
Följ stegen nedan för att skapa en prognos. Processen är densamma oavsett om du skapar en baslinjeprognos eller en vanlig prognos under projektets gång. Skillnaden är att du i baslinjeprognosen ser till att inga kostnader eller intäkter ingår — det hanterar du i steg 4 nedan.
Gå till fliken Prognos.
Tryck på + för att skapa en ny prognos.
Fyll i perioden för att ange vilken period prognosen avser. Det här har inget med kostnader eller intäkter att göra — det är enbart information om när prognosen görs och vilken period den gäller.
Fyll i periodens datum. Det här är den datumperiod som du vill inkludera bokade kostnader och intäkter för. Om du till exempel gör en prognosavstämning fram till slutet av september ska perioddatumet vara exempelvis 2022-09-30. För baslinjeprognosen: datumet bör vara före det första datumet då det finns bokade kostnader eller intäkter i projektet. Kontrollera fliken Bokad kostnad/varv i Next Project för att se vilket datum som är det första med bokade kostnader om du är osäker. Du kan också ange ett datum långt tillbaka i tiden för att säkerställa att inga transaktioner inkluderas.
Spara. Nu kan du börja stämma av dina konton och bedöma återstående kostnader och intäkter i prognosen. Se avsnittet nedan.
Att stämma av kostnader och intäkter i en prognos
När du har skapat en prognos hämtar Next Project alla kostnader och intäkter som bokförts på varje konto för perioden. Alla konton listas i prognosen och här kan du stämma av köp, slutkostnader med mera.
På prognosfliken finns det många kolumner — nedan hittar du en sammanfattning och beskrivning av dessa:
Sektion |
Kolumn |
Beskrivning |
Notering |
Prognoskommentar från avstämningsdialogen |
|
Varning |
När en gul ikon visas finns det en varning. Håll muspekaren över ikonen för att se varningsmeddelandet. |
|
Aktivitet |
Aktivitetskod och namn |
|
Läge |
Lägeskod och namn |
|
Konto |
Kontonummer och namn |
|
Kalkyl |
Kalkylerad kostnad |
Kalkylerad kostnad från fliken Budget |
Kalkyl |
Justering |
Justerat belopp från fliken Budget |
Aktuell budget |
Produktionsbudget |
Produktionsbudget från budgeten (Anbudsuppskattning + Justerad) |
Aktuell budget |
ÄTA 1 |
Budgeterad ÄTA av kostnadsregleringstyp 1 |
Aktuell budget |
ÄTA 2 |
Budgeterad ÄTA av kostnadsregleringstyp 2 |
Aktuell budget |
Totalt |
Totalt budgeterat ÄTA |
Aktuell budget |
Nuvarande produktionsbudget |
Produktionsbudget + ÄTA Budget |
Aktuell budget |
Budgettimmar |
Timmar i budget: Resurs med enhet (tim), Antal och ett konto med arbetsattribut |
Inköp |
Inköpsbudget |
Budgeterad summa från inköp |
Inköp |
Kontraktsumma |
Inköpt totalt från upphandling |
Inköp |
Vinst |
Köpvinst |
Bokfört |
Totalt bokat |
Total bokförd kostnad på kontot |
Bokfört |
Exkl ÄTA |
Bokade kostnader på projektet exklusive bokade ÄTA-kostnader |
Bokfört |
Totalt |
Total ÄTA-kostnad på kontot |
Bokfört |
Bokade timmar |
Sammanfattning av de bokade timmarna |
Bokfört |
Bokat totalt |
Total bokad kostnad |
Återstående |
Av produktionsbudget |
Nuvarande produktionsbudget minus total bokförd kostnad |
Återstående |
Prognos |
Kolumn för att stämma av resterande kostnad på kontot enligt din bedömning — du kan skriva direkt eller stämma av via avstämningsdialogen. |
Återstående |
Prognos (inkl ÄTA) |
Kolumn för att stämma av återstående ÄTA-kostnad på kontot enligt din bedömning — du kan skriva direkt. |
Prognos |
SLP |
Bedömd slutkostnadsprognos på kontot enligt avstämning |
Prognos |
Föregående SLP |
Beräknad tidigare slutkostnadsprognos på kontot enligt avstämning — hämtar värdet från föregående prognos. |
Avvikelse från budget |
Avvikelse från budget |
Avvikelse på kontot (återstående från budget jämfört med din prognos). Beräknat som kvarstående från budget minus SLP. |
Avvikelse från budget |
Föregående SLP |
Avvikelse från föregående prognos |
Återstående |

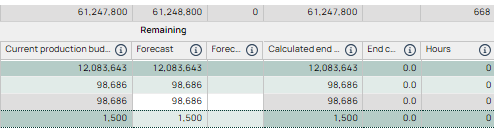

Beräknad kostnad |
Aktuell produktionsbudget minus bokförd kostnad och inköpsvinst |
Avstämma kostnadskonto
Du kan stämma av ett konto i prognosen på två olika sätt:
-
Ange återstående kostnad manuellt i kolumnen
Klicka i rutan "Prognos" och ange din beräknade återstående kostnad.
Tryck på Tab eller klicka i nästa cell för att fortsätta.
Om du trycker på Enter kommer Next Project alltid att välja värdet i kolumnen "Remaining from Budget", vilket är Next Projects beräknade återstående kostnad baserat på Budget minus Bokad.

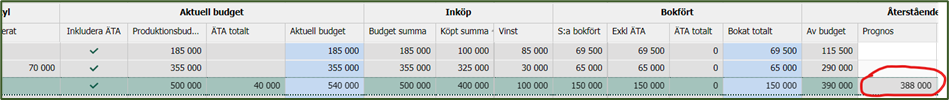

Budgetöversikt med kolumner för prognos, beräknat slutvärde och timmar.
-
Stäm av kostnad och intäkter via dialogrutan Avstämning
Här kan du göra en djupare avstämning där du får en heltäckande bild av alla kostnader på det specifika kontot. Se avsnittet nedan.
Kostnader/Intäkter-vy — notera knappen Visa avstämning.
Arbeta med detaljerad kontoavstämning via avstämningsdialogen
Avstämningsvyn visar sammanställning med budget, inköp, betalplan och ÄTA-sektioner.

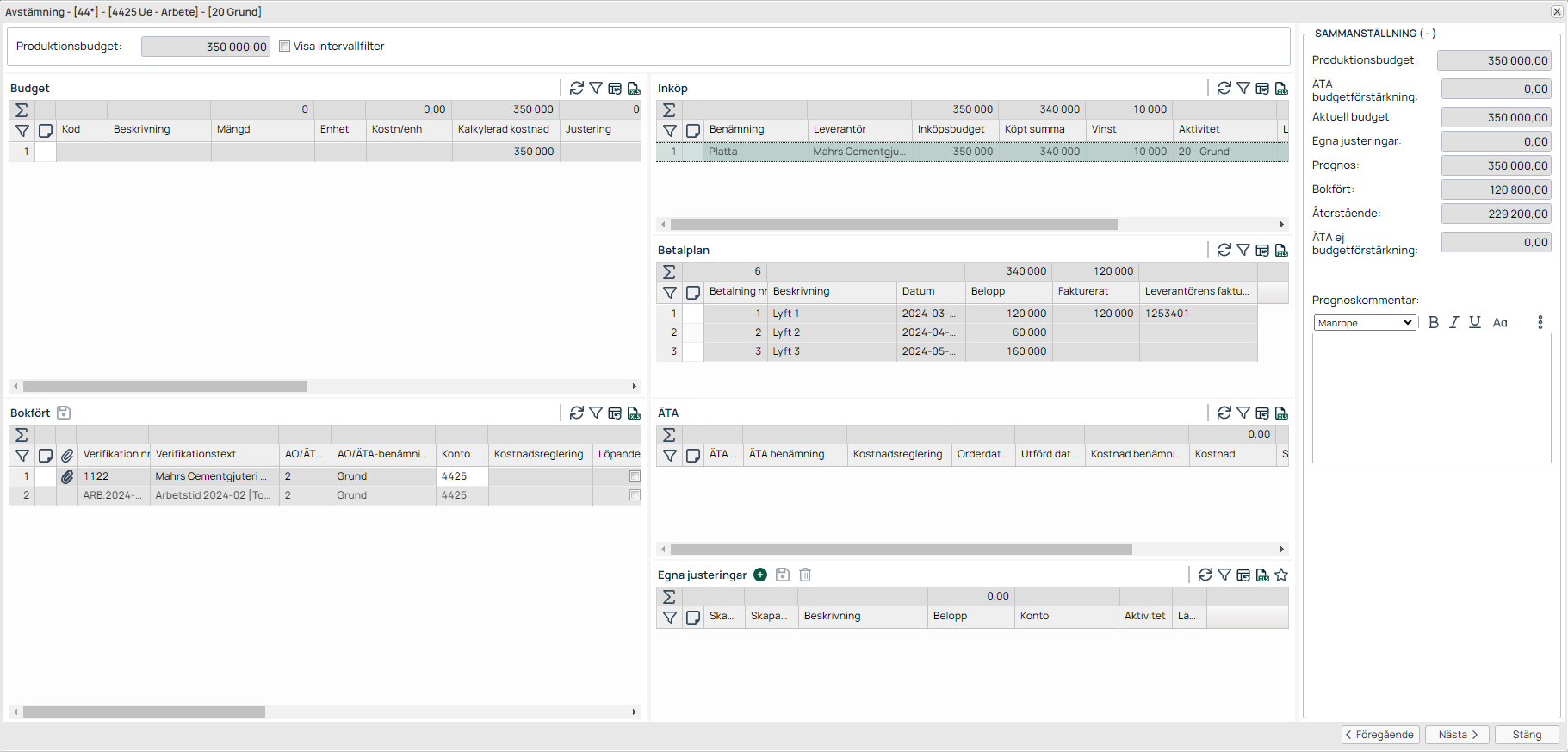

I kontoavstämningen får du en samlad överblick över det konto du arbetar med i prognosen. Här kan du också se mer information om händelser och planen för köp på kontot.
Dialogrutan består av flera fält:
Produktionsbudget: Den totala budgeten för det aktuella kontot, aktiviteten och läget — inklusive ÄTA.
Budget: Innehåller raderna från budgetfliken som matchas mot den här kombinationen av konto, aktivitet och läge.
Prognoskommentar: Kommentera kontot kopplat till prognosen. Visas även i budgeten.
Inköp: Alla köprelaterade poster kopplade till kontot. Visar budget, inköpsvinst och köpsumma för inköp på det aktuella kontot.
Betalningsplan: Vid avstämning av kostnadskonton visas eventuell upprättad betalningsplan med leverantören. Se avsnittet Inköp för mer information.
Bokfört: Visar alla transaktioner på kontot.
ÄTA: Visar ÄTA där det finns beräknade orderrader som inkluderar det aktuella kontot.
Egna justeringar: Möjlighet att göra löpande kostnadsjusteringar på kontot, vilket påverkar kontots resultat och prognos.
-
Sammanställning: Produktionsbudget: budget inklusive justeringar och ÄTA.
ÄTA: ÄTA-budget på kontot
Nuvarande budget: Produktionsbudget + ÄTA
Egna justeringar: Kostnadsjusteringar gjorda i rutan Egna justeringar
Prognos: Aktuell prognos för kontot
Bokat: Alla bokade kostnader på kontot
Återstående: Återstående kostnader på kontot inklusive egna justeringar
Du kan enkelt stega mellan konton för att stämma av dem ett i taget. Observera att när du gör en justering av ett konto via Egna justeringar låses det motsvarande fältet i prognosvyn.
Budgetöversikt — notera markerat värde i kolumnen Återstående/Prognos.
Avstämning av intäkter
För att stämma av projektintäkter i prognosen klickar du på fliken Intäkter, väljer intäktskontot och klickar på Visa avstämning.

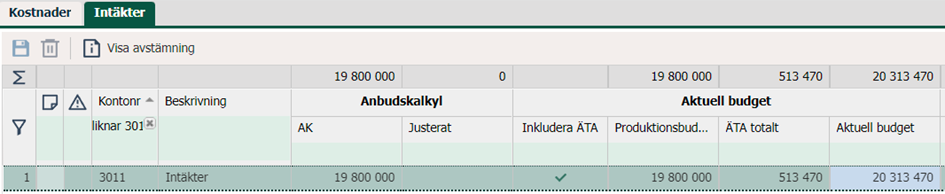

Fliken Intäkter visar kolumnerna Anbudskalkyl och Aktuell budget — notera filterfunktionen.
Om du arbetar med en betalningsplan kan du stämma av den på ett bekvämt sätt. Precis som för kostnader kan du se ÄTA, bokade intäkter och göra justeringar.

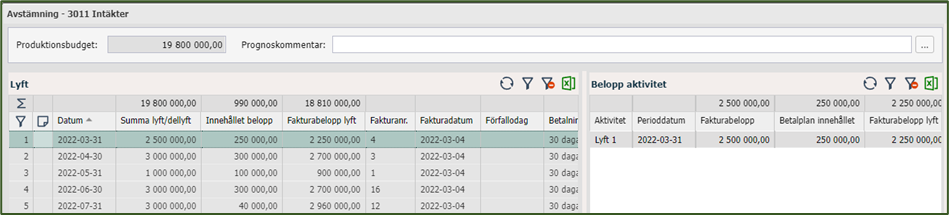

Avstämningssida för intäktskonto — notera kolumnerna Lyft och Belopp aktivitet.
Lås och ställ in prognosen som aktiv
När du är klar med prognosen och har stämt av alla konton på både kostnads- och intäktssidan är det dags att låsa prognosen och ställa in den som aktiv. Den blir då den gällande prognosen för projektet och återspeglas i projektöversikten och på projektkortet. SVA kopplas också till den aktiva prognosen.
För att låsa prognosen klickar du i rutan "Låst". Du får då frågan om du vill spara och ställa in prognosen som aktiv — svara Ja om så är fallet. Du kan alltid låsa upp prognosen senare.

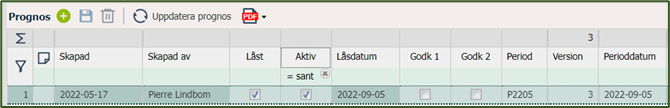

Prognoslistan visar versioner per period; notera låst- och aktivstatus per rad.
Bekräftelsedialog — användaren uppmanas spara och aktivera prognosen.
Prognoslistan visar filtreringsalternativ och statuskolumner att beakta.
Skriv ut prognos

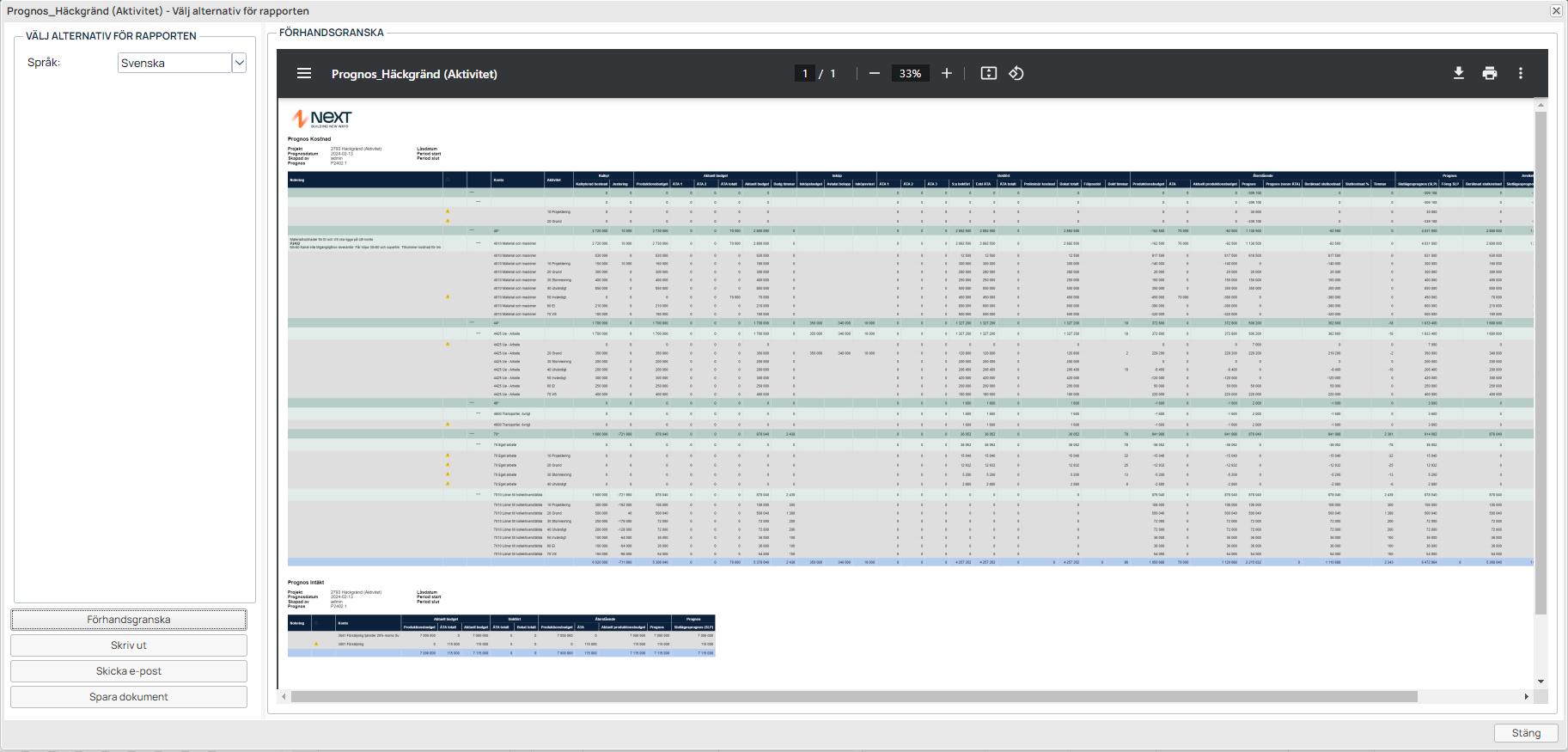

I Next Project finns en prognosrapport som du kan skriva ut eller ladda ner. Du hittar den under PDF-knappen på fliken Prognos. Du kan också ladda ner prognosen eller mejla den direkt från Next Project. Prognosrapporten visar inga markeringar och bör betraktas som en intern prognosrapport.
Rapportdialog med förhandsgranskning — notera utskrifts- och e-postalternativ.
